Penyediaan tapak part II

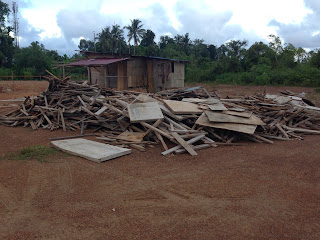

Kayu dari projek sebelumnya boleh digunakan..
besi tapak yang telah dibuat di tempat lain, dihantar ke tapak pembinaan (namun tapak ni tidak mengikut spek)
besi Y12 dan Y16 telah dihantar ke tapak pembinaan.
Lagi kayu2 dari projek sebelumnya dibeli untuk penyediaan tapak.
pasir dan batu telah dihantar ke tapak.

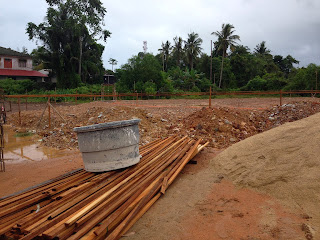

19 Okt 2013, Pekerja terus menjalankan kerja2 menyediakan tapak dengan memotong
dan membengkok besi untuk pad footing dan tiang stum.
Paip juga telah disediakan oleh tukang paip pada hari ini.
Tunggu Syarikat Air Terengganu (SATU) untuk memasang meter pada minggu ini.
Cuti hujung minggu hari sabtu digunakan sepenuhnya untuk
urusan ke kedai bahan-bahan binaan yang diperlukan pada peringkat permulaan
ini. Tukang telah memperkenalkan dengan bos-bos kedai yang terlibat yang mana
ianya antara yang termurah dan mudah untuk berurusan. Kedai-kedai yang terlibat
adalah
i.

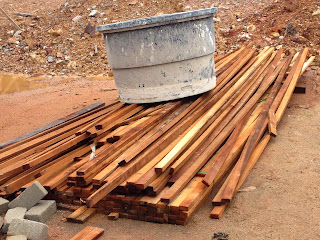

Stor Kayu – Kayu 1x 2 yang panjang telah dibeli
sebanyak 1 tan dengan harga lebih kurang RM1K untuk membuat side rail. Deposit
juga sebanyak RM3K telah di tinggalkan ke kedai ini supaya urusan penghantaran
kayu mudah hanya melalui telefon sahaja.
ii.
Ready Mix Concreate – telah berjumpa bos untuk
urusan penghantaran bila diperlukan oleh tukang. Deposit diperlukan sebanyak RM3K
untuk penghantaran ready mix concreate bagi penyediaan tapak.
iii.
Kedai Frame Pintu - Telah berjumpa dengan pemilik kedai dan
beliau bersetuju. Perlu datang semula pada sabtu minggu hadapan untuk
memberikan ukuran dan bilangan pintu mengikut saiz.
iv.
Batu Bata – telah survey kilang batu bata merah
dengan harga 42 sen. Diaggarkan sebanyak 30000 biji diperlukan apabila tiba
masanya nanti. Untuk batu bata urusan pembayaran cash sahaja diterima.
v.
Kedai Frame Tingkap Alluminium – telah ke kedai
ini tapi tidak dapat berjumpa dengan tuan kedai, hanya bercakap melalui
telefon. Akan dikunjungi lagi sabtu minggu hadapan untuk memberikan saiz dan
bilangan tingkap serta harga. Lebih kurang RM20K kos tingkap.
Meter Air Siap
20 Oktober 2013, Pulang dari kerja hari ini, tukang elektrik
telah menyediakan alat2 untuk meter TNB sementara di tiang elektrik
berhampiran. Stor bagi barang dan rumah kongsi yang akan diduduki oleh pekerja
Indonesia juga telah siap sepenuhnya pada esok hari.
Sebelum meter sementara TNB diluluskan dan dipasang,
elektrik akan diambil dari rumah jiran yang berhampiran.
Meter air masih belum dipasang oleh SATU. Tukang maklumkan
bahawa esok dimulakan kerja penyediaan side rail.
Penyediaan Side Rail
Oleh kerana tidak berani memberikan kata putus, engineer
pulak masih belum menyiapkan editing struktur baru.
22 Oktober, Selepas pelan struktur baru diterima pagi ini, beberapa
bahagian tapak asas telah berubah saiz kerana menghalihkan satu tiang yang
berada di hujung tangga.
Tukang telah memperbetulkan semula benang side rail.
Penggalian Tapak
24 Oktober (Khamis)
Penyediaan kotak pad footing fasa.
Bayaran gaji minggu pertama sebanyak RM2500.
